项目进展周报
泰山石膏项目
本周进展
服务单位:高新区
煌朝新材项目
本周进展及下周计划
服务单位:漆工镇
扩区调区二期基建项目
本周进展及下周计划

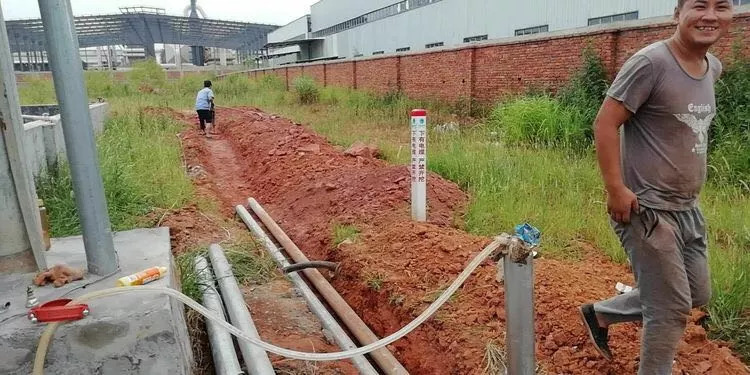

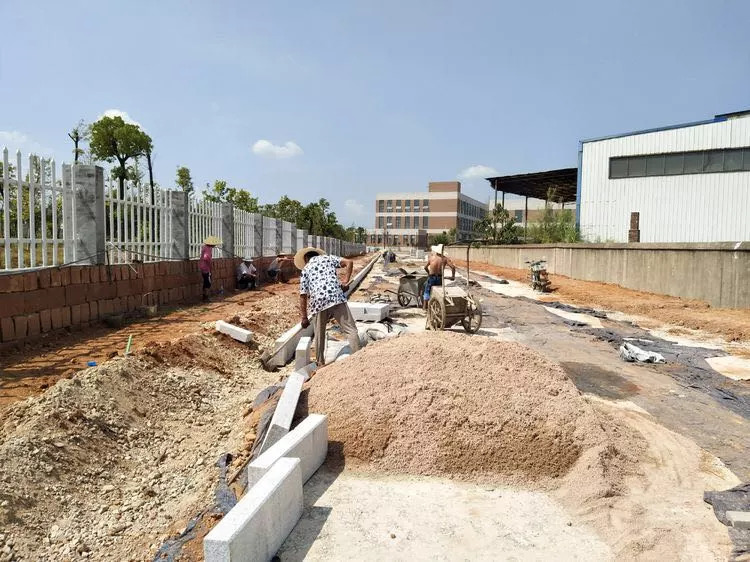

一、本周进展

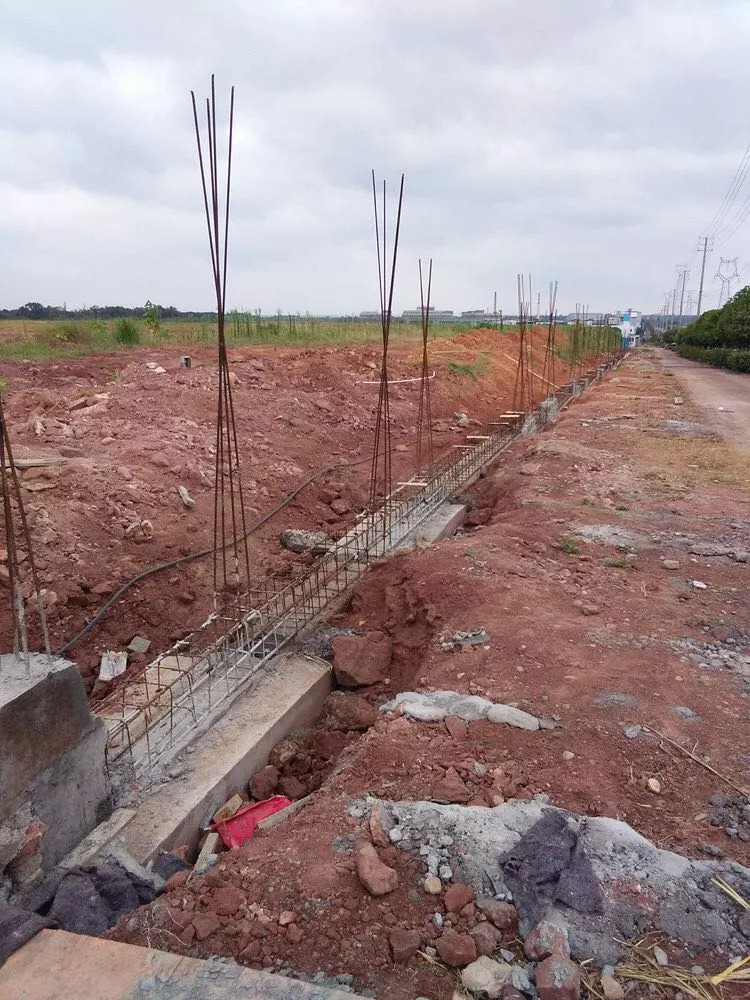

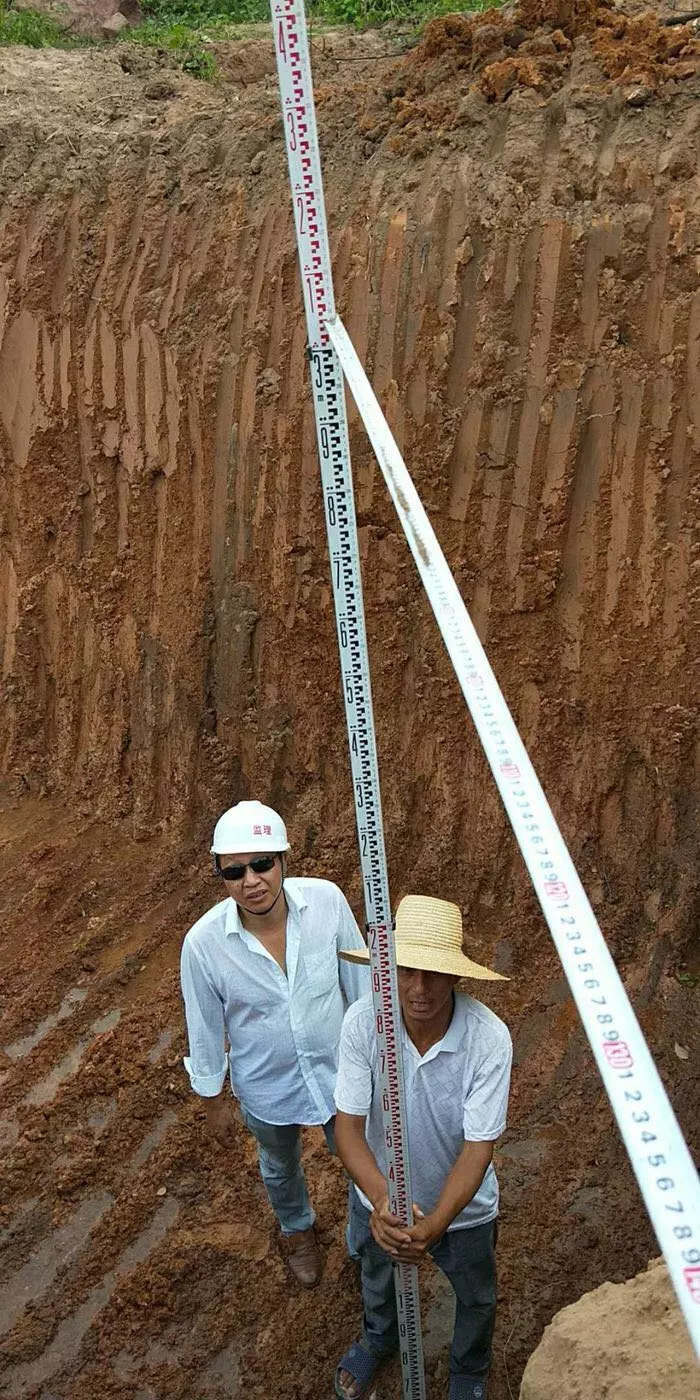

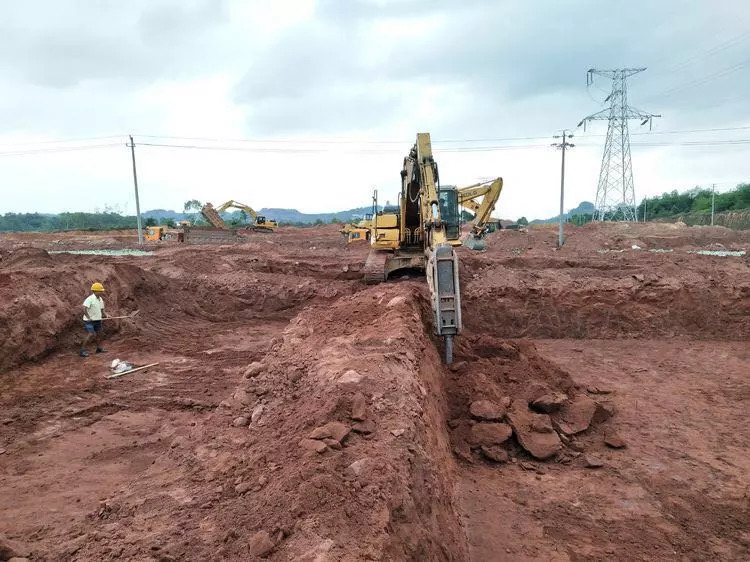

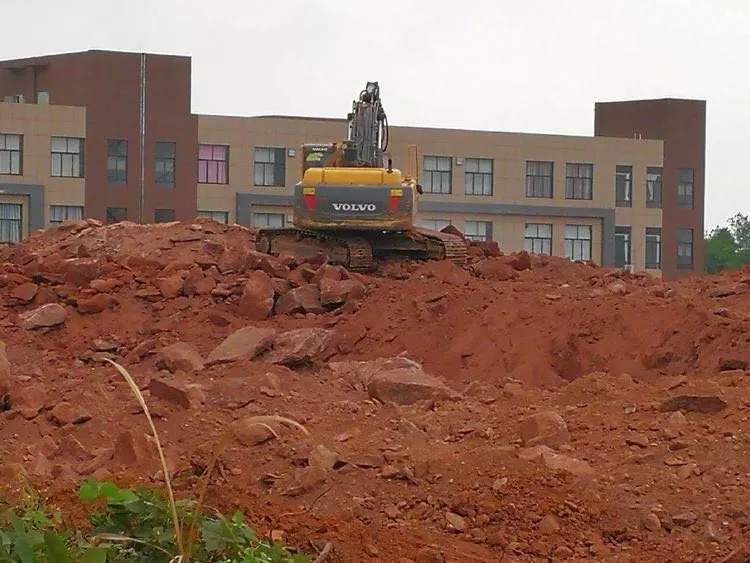

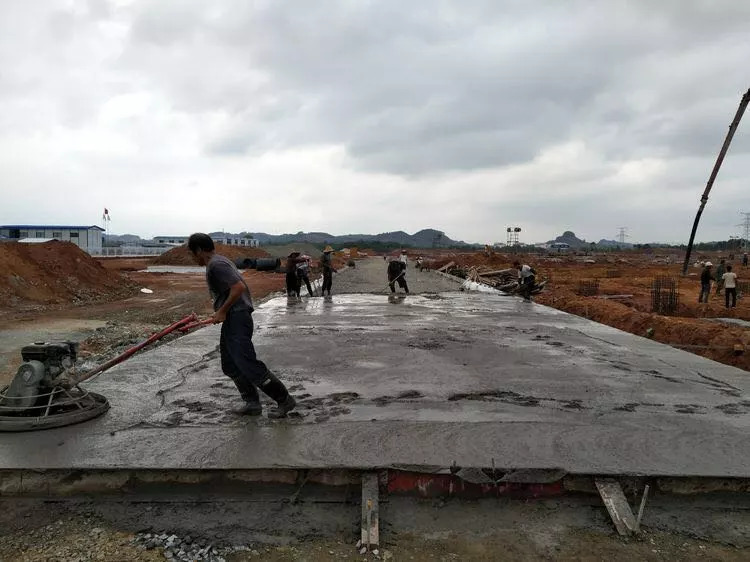

1、建设路北段已完成Y33~Y35、Y72~Y74段雨水检查井浇筑墙身砼,K1+150~K1+210段交叉口土石方挖运。

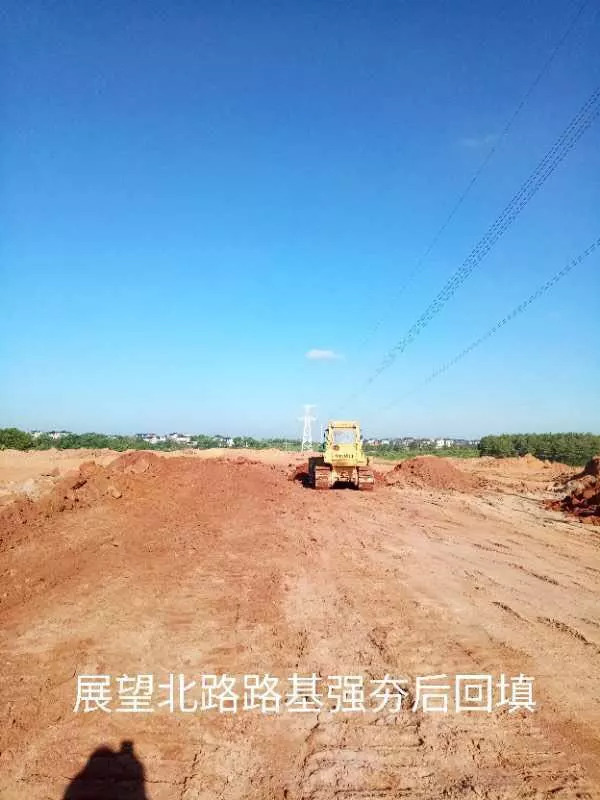

2、展望北路已完成K0+865.305~K0+880.305段,K0+805.305~k0+820.305段雨水箱涵墙身和盖板浇筑;K0+360~K0+640段95区路基土石方填筑。
3、富强路挖运土石方14500M3.
4、发展路填筑土石方31600M3.

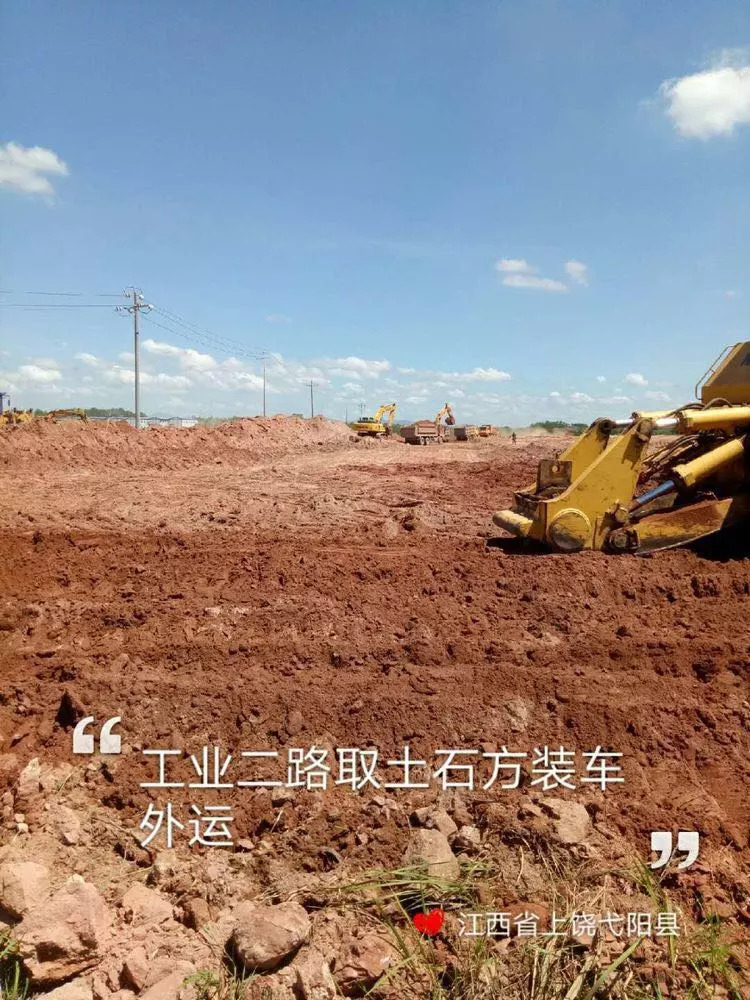

5、工业二路挖运土石方14600M3.
6、8、9号地块完成填筑土石方92800M3。

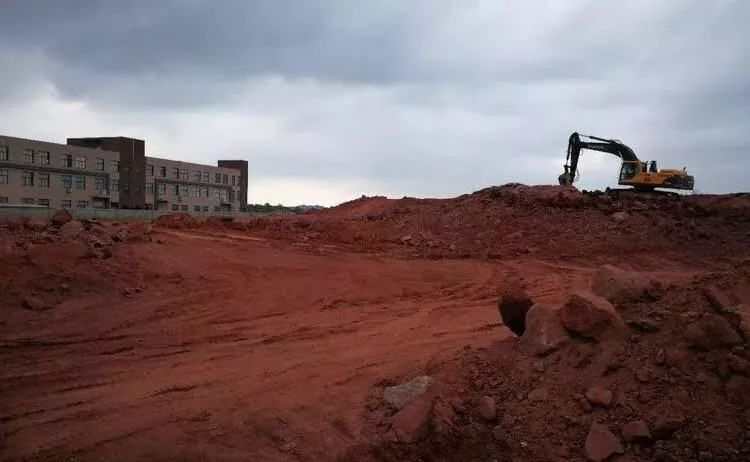

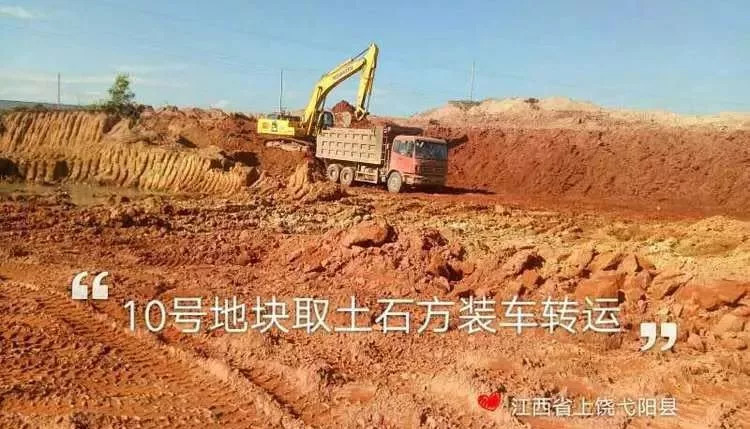

7、10号地块完成挖运土石方66800M3。

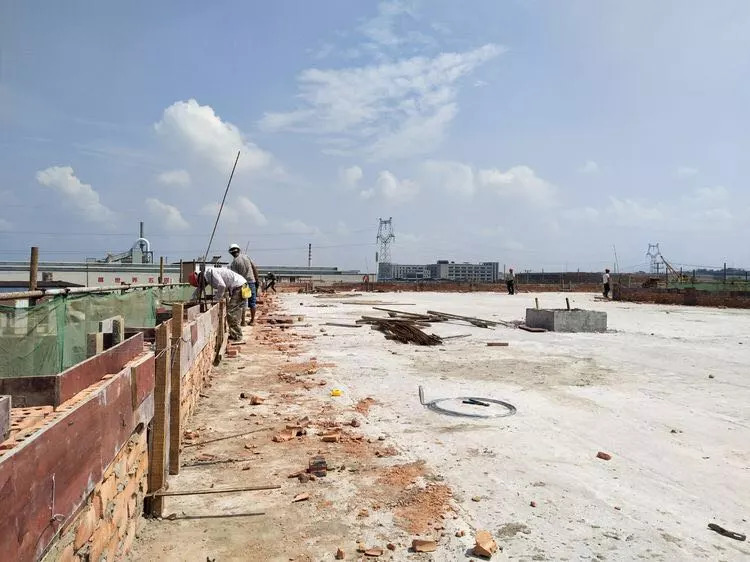

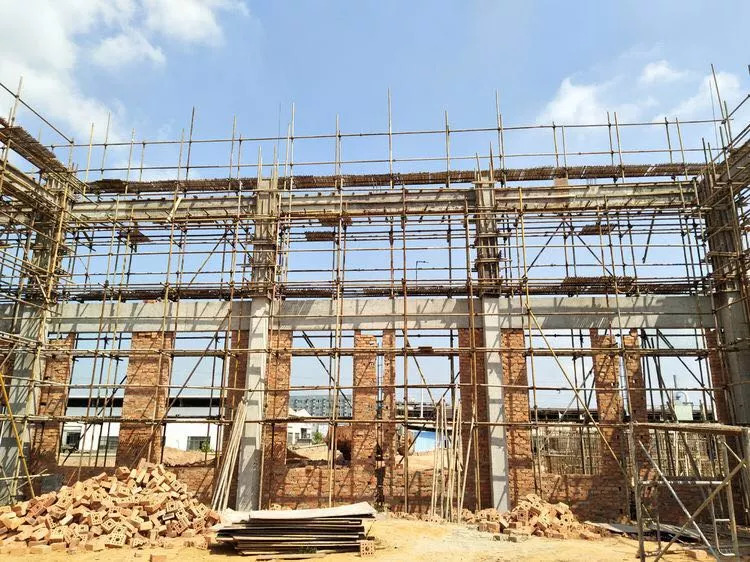

8、安置地(13号地块)已完成路基平整碾压及级配碎石摊铺。

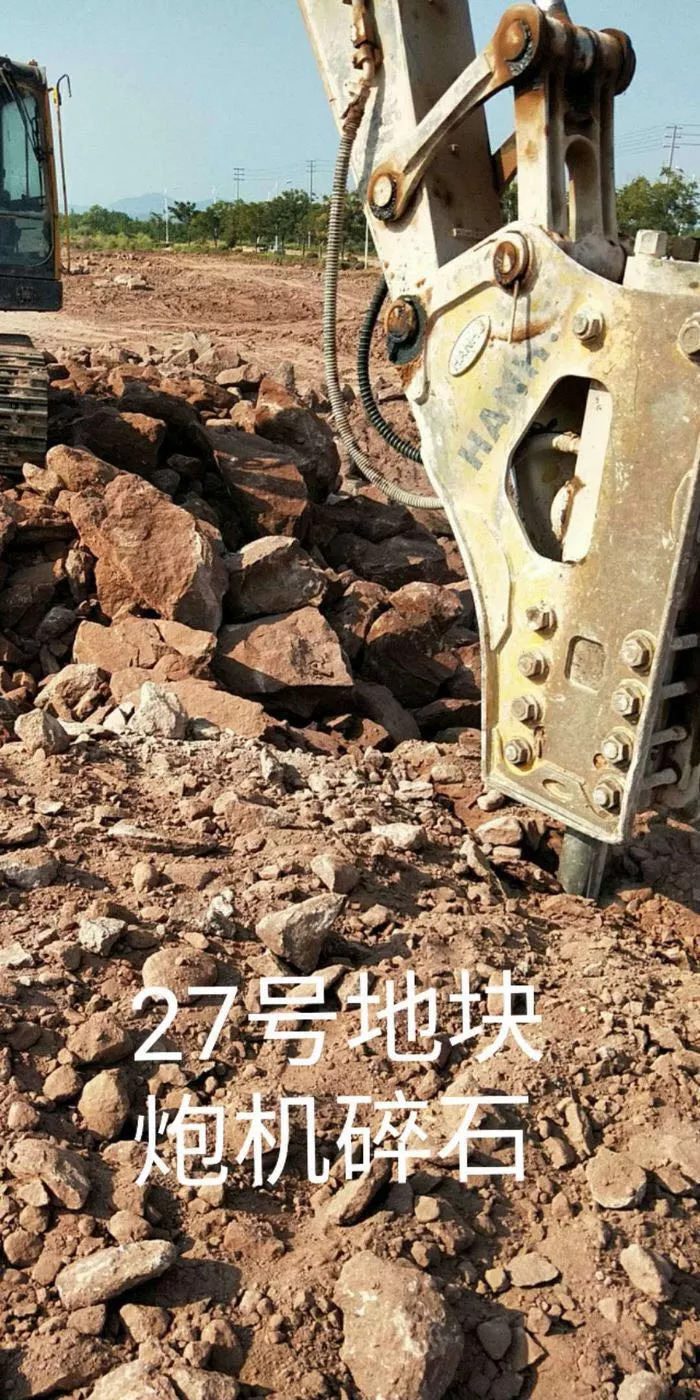

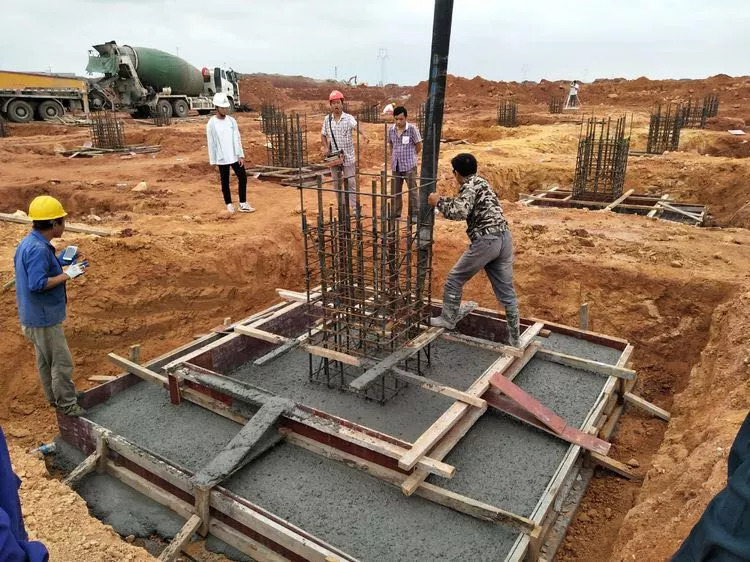

9、27号地块完成挖运土石方49700M3,填筑土石方21200M3,砖砌排水沟36米,挡墙基础开挖51米。
二、下周计划

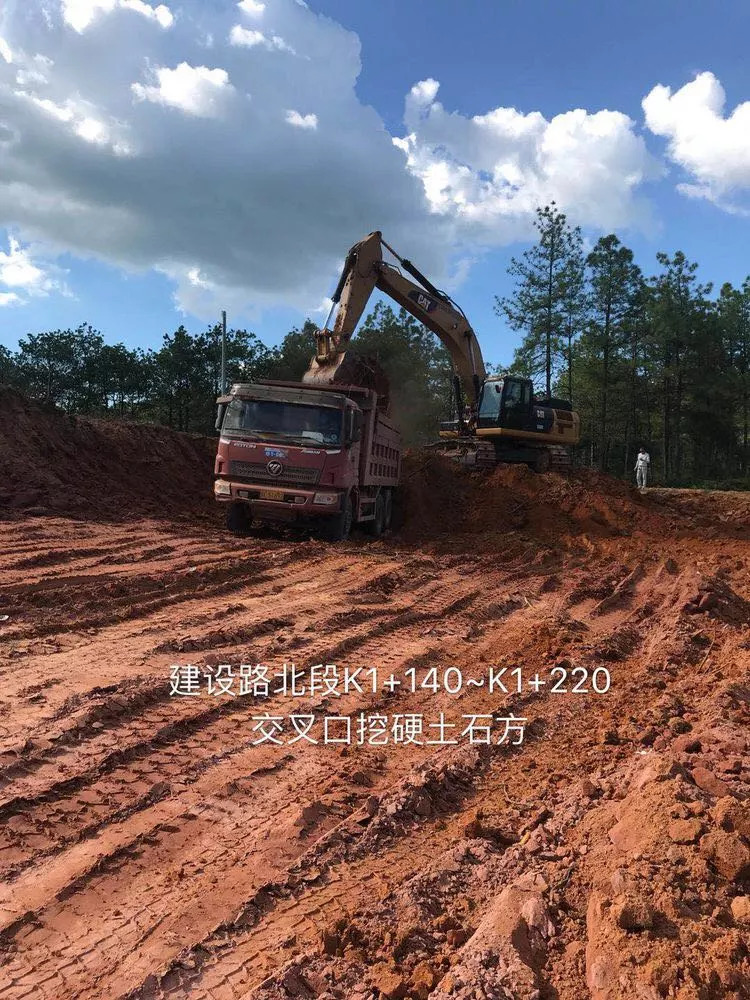

1、建设路北段计划K1+150~K1+210段交叉口挖运土石方6800M3。
2、创新路计划K0+000~K0+500段自来水管开挖及敷设管道.
3、展望北路计划K0+775.305~K0+790.305、K0+835.305~K0+850.305段雨水箱涵墙身及盖板浇筑。

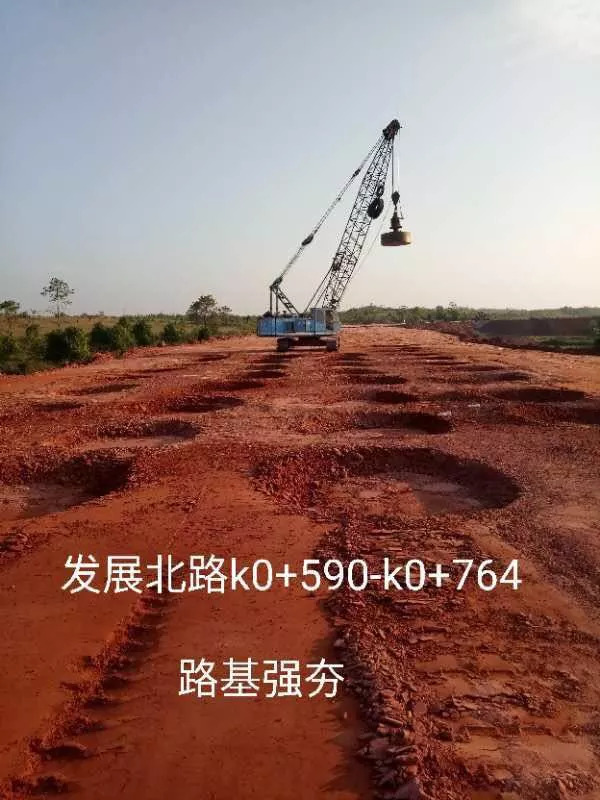

4、发展北路计划K0+590~K0+764段强夯及95区填筑土石方2100M5,K0+204~K0+580段污水管道开挖及敷设管道。
6、工业二路计划K0+060~K0+400段路基平整及碾压。
7、富强路计划K0+140~K0+500路基平整及碾压。
8、8、9号地块计划填筑土石方110400M3。
9、10号地块计划挖运75900M3。
10、15号地块计划填筑土石方58500M3.
11、安置地(13号地块)计划开挖雨水口及砌筑44座,自来水管开挖及敷设374米。

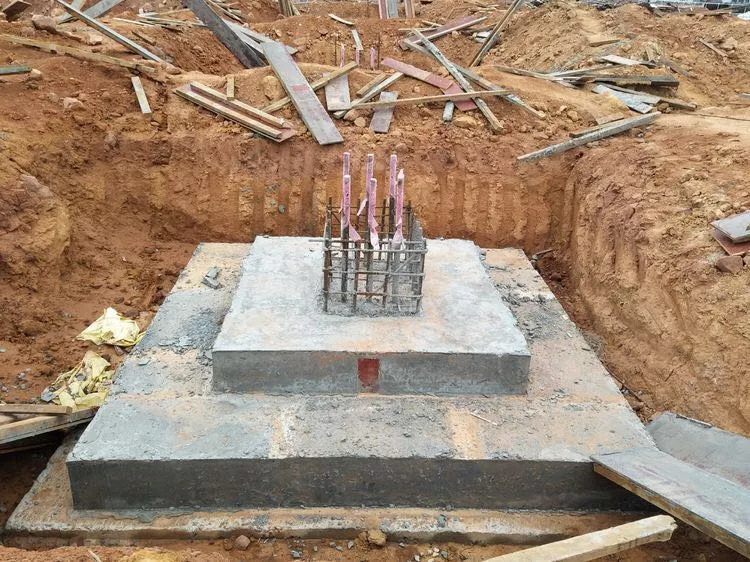

12、27号地块计划挖运土石方93000M3,填筑土石方163000M3,挡土墙基础开挖100米,基础浇筑砼100米。

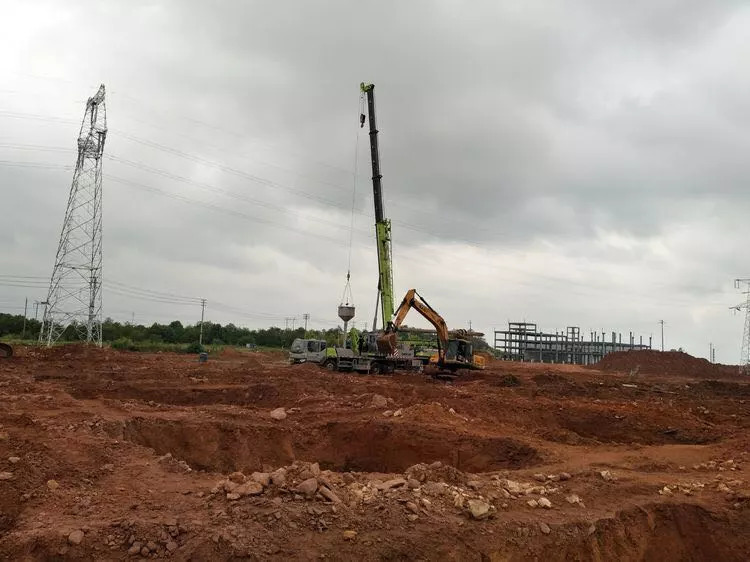

13、园区牌头计划完成异形钢结构吊装1项。
三、需协调事项
1、27号地块樟树移植(含古樟)。
2、巍华专线迁移。
3、工业一路电线杆迁移。
4、15号地块迁坟。
5、展望大道污水W12-1接原有检查井,需协调污水处理厂抽水。
责任单位:高新区

熔岩汽配项目
本周进展
服务单位:叠山镇
和合家居项目
本周进展
服务乡镇:旭光乡

康恩贝二期项目
本周进展及下周计划
服务单位:高新区

工业标准厂房项目

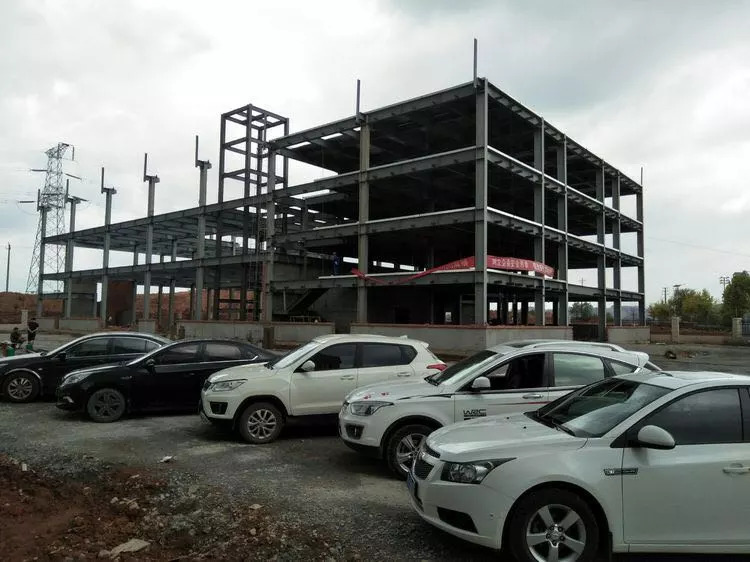

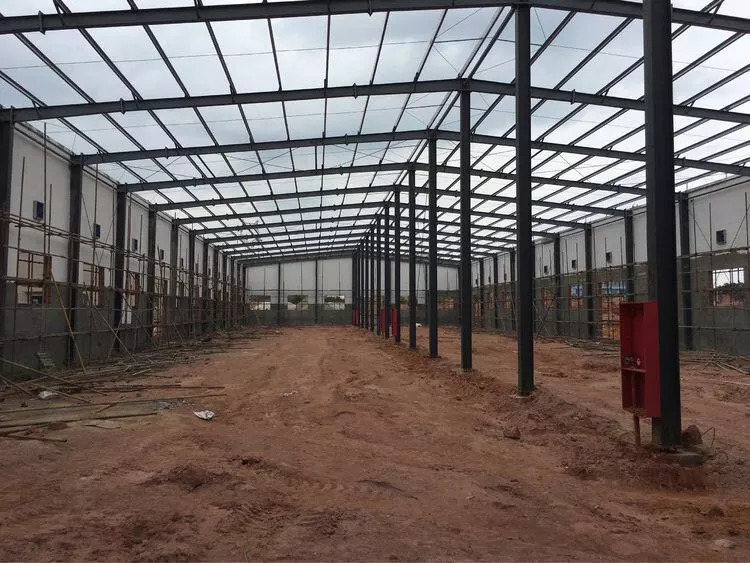

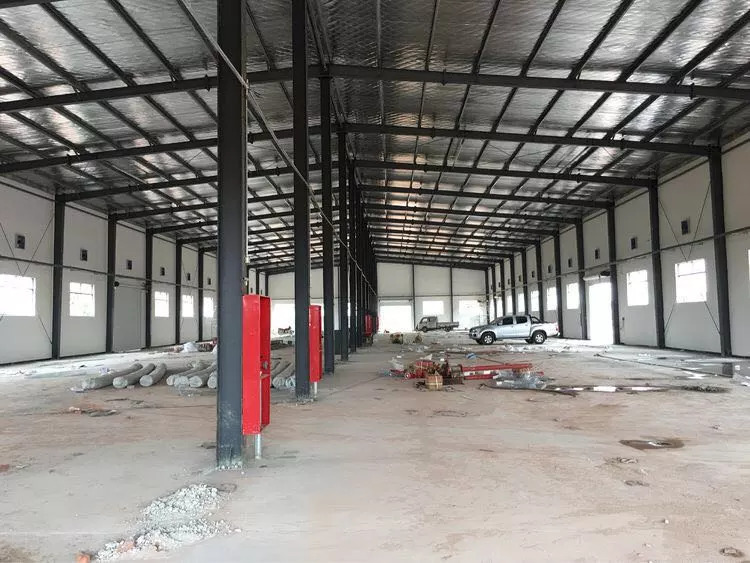

本周进展及下周计划
园区自建工业标准厂房项目
一、本周进展
二、下周安排
一、本周进展
二、下周安排
责任单位:高新区

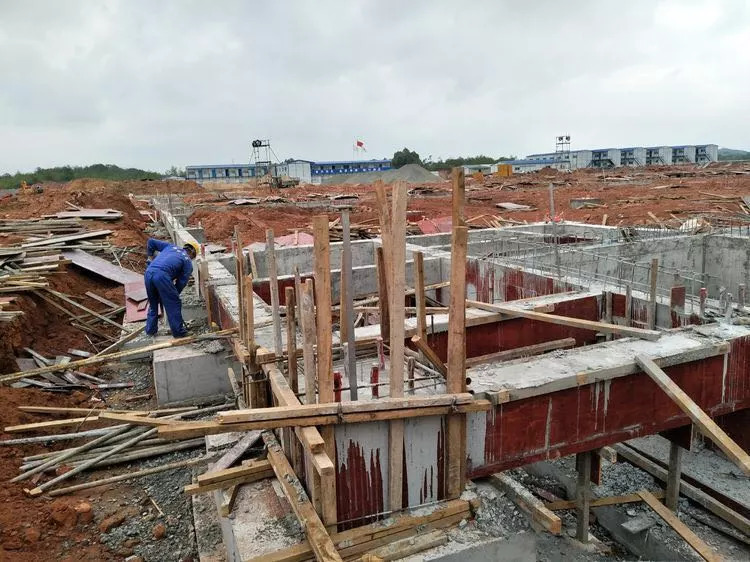

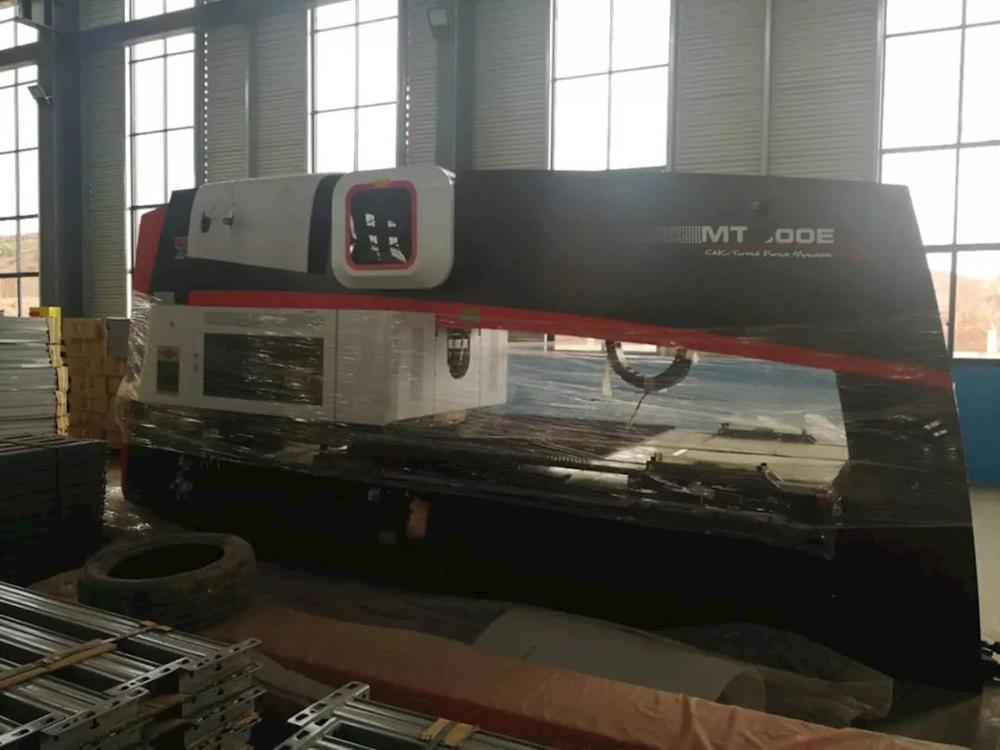

巴顿环保科技项目
本周进展及下周计划

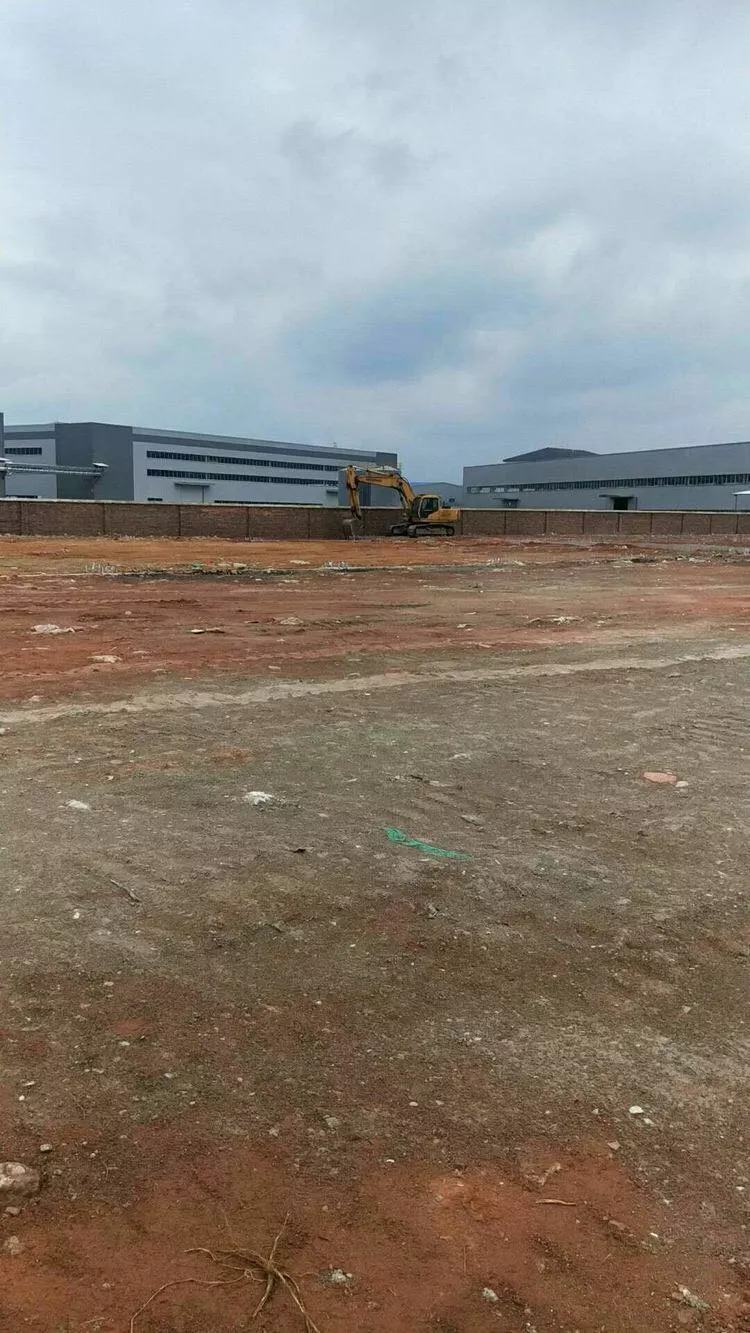

1.项目地块内清表及场地平整已完成450余亩;
2.根据省环保厅意见出具了相关证明材料。
二、下周计划
1.继续开展项目地块内清表及场地平整;
2.继续跟踪环评评审事宜。
服务单位:三县岭镇

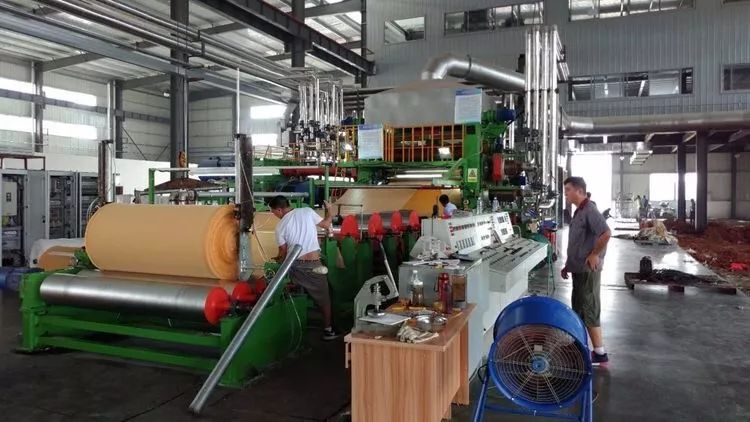

万华板业项目
本周进展及下周计划
二、下周计划
服务单位:港口镇
科技创业园二期项目
本周进展及下周计划
服务单位:高新区
永奔机电项目
本周进展和下周计划
一、本周进展
二、下周计划
服务单位:花亭场

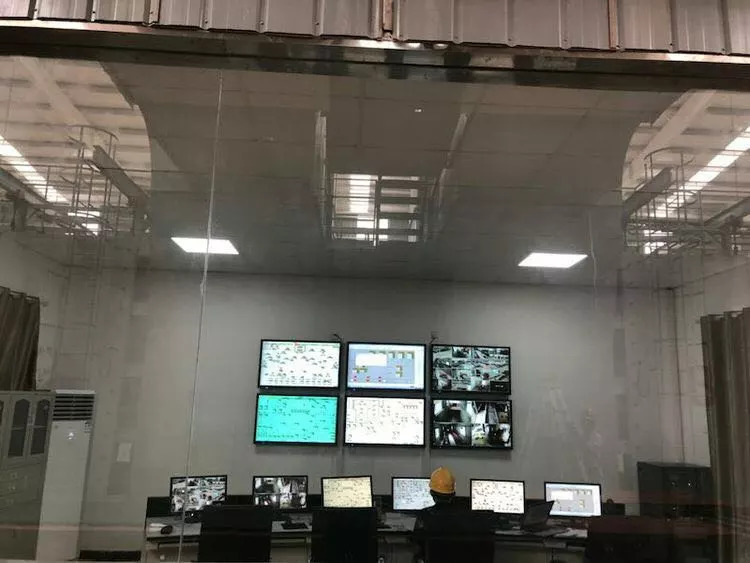

中科伟通项目

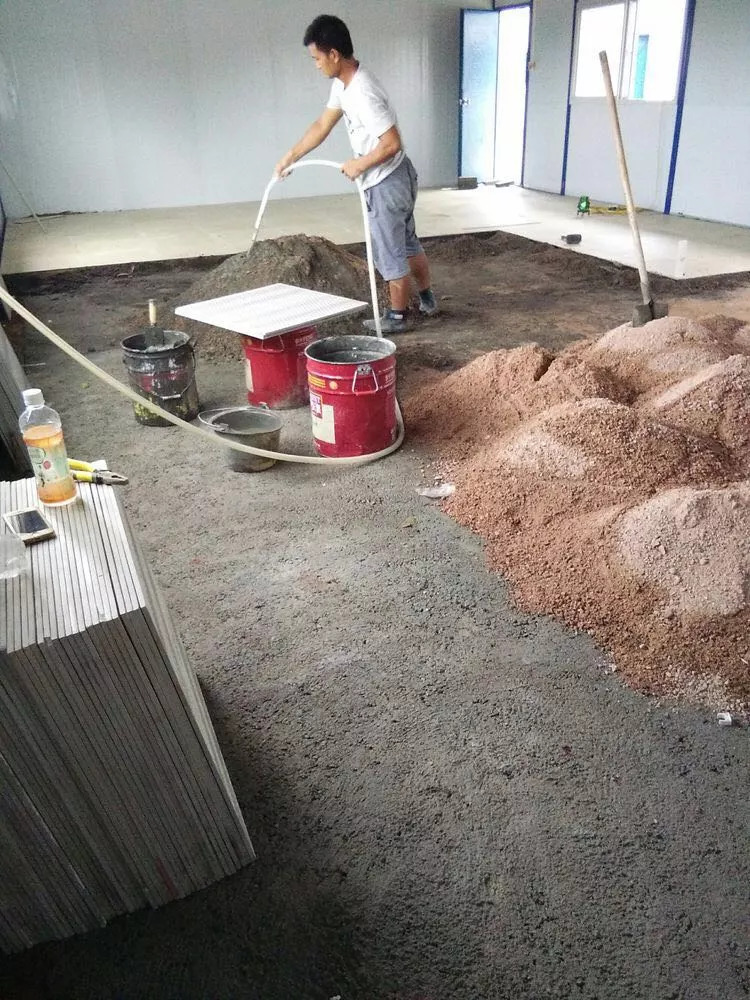

本周进展

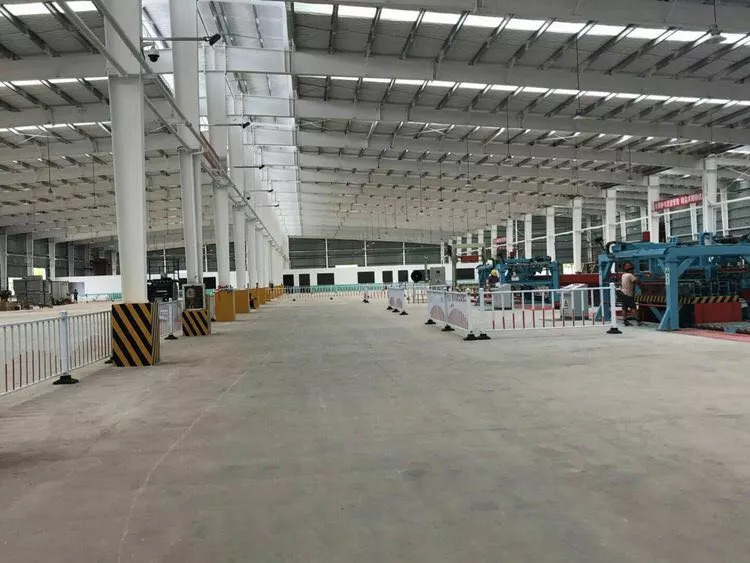

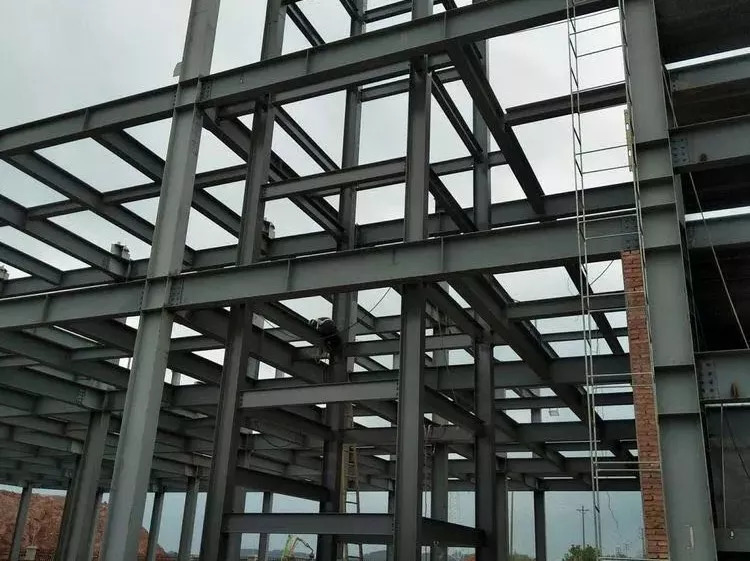

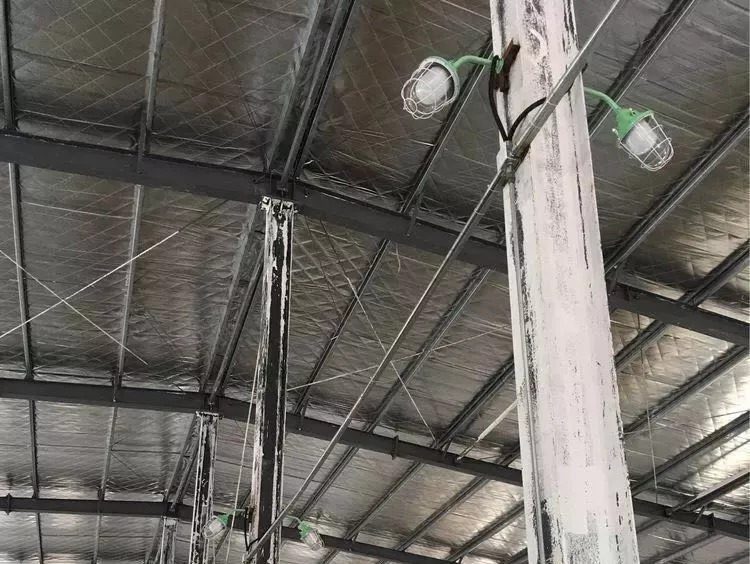

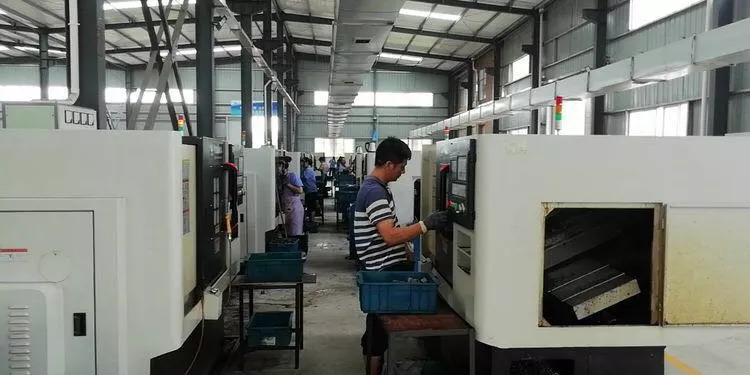

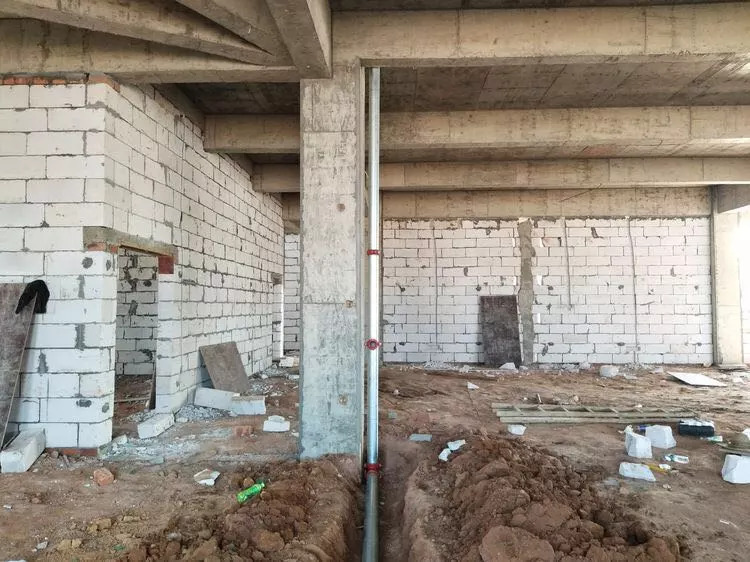

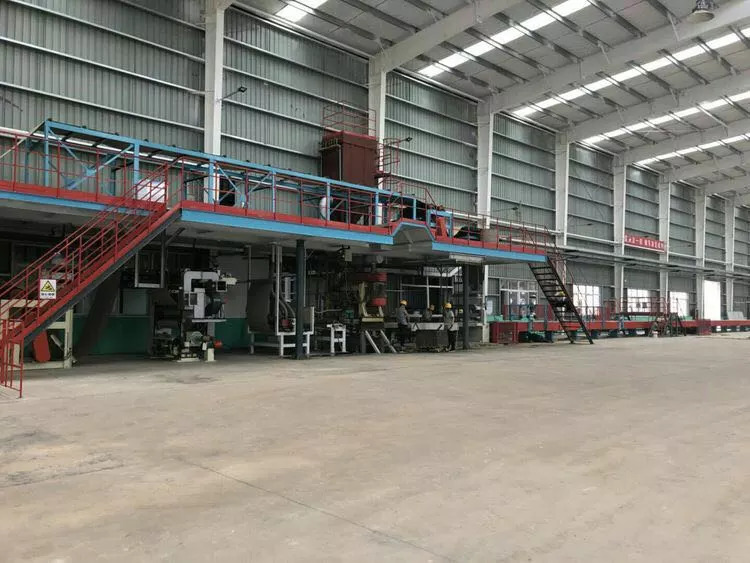

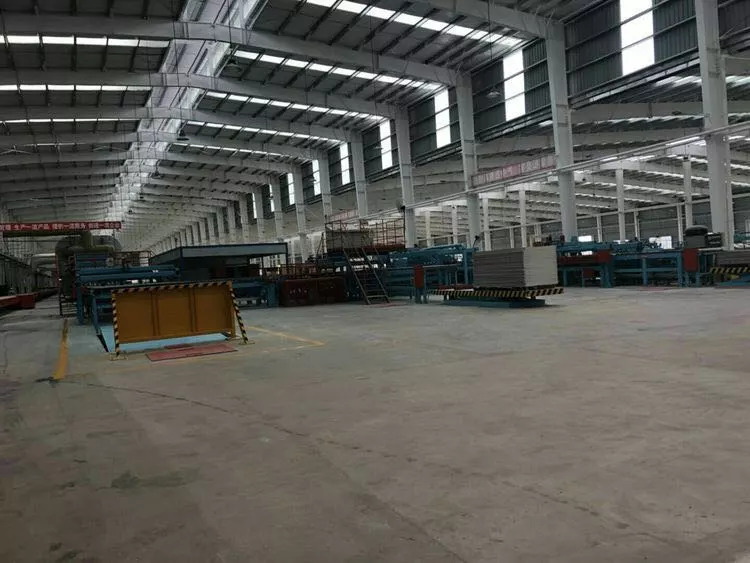

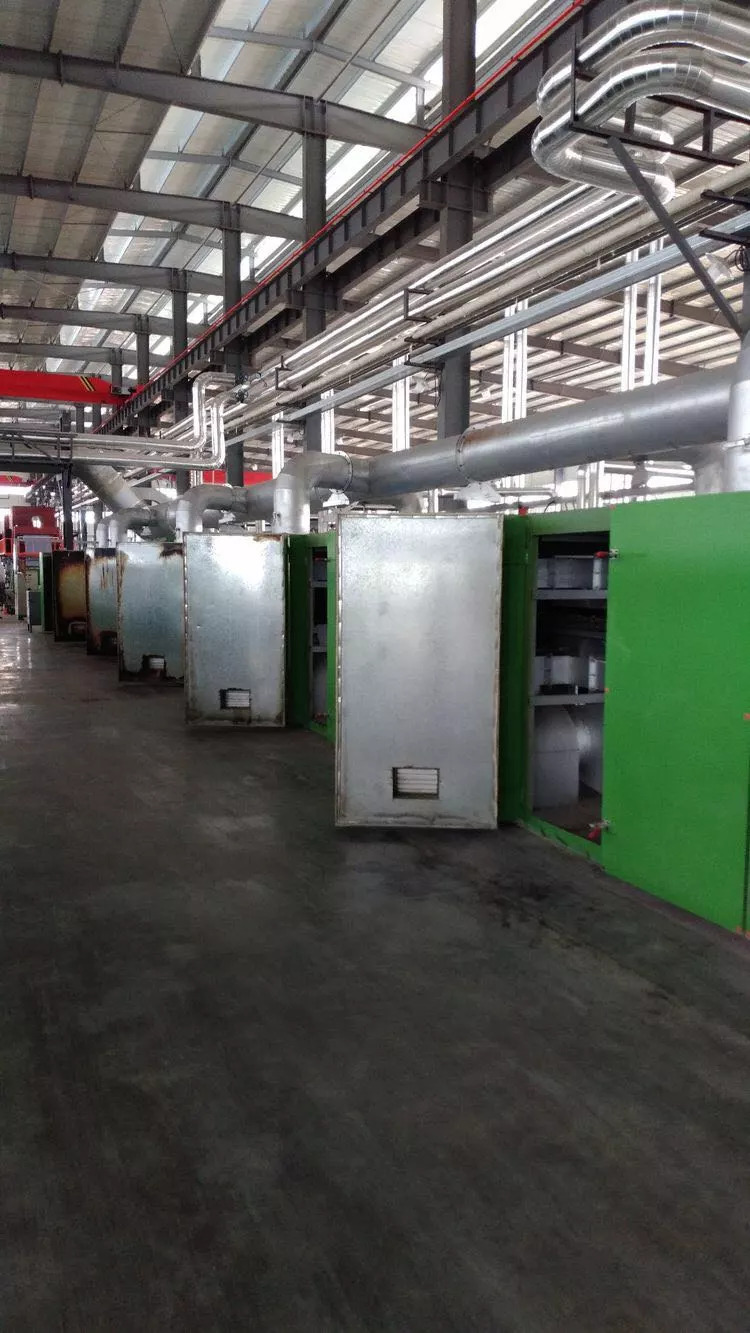

1、钢构部分:1号(办公楼)楼板已拼接完毕,正在加装楼梯。1号仓库区正在加装电梯天井,现电焊工正在作业。3号(生产车间)车间中办公室和工程部、制造部、五金仓库隔房已做好,正在内部装修喷漆。

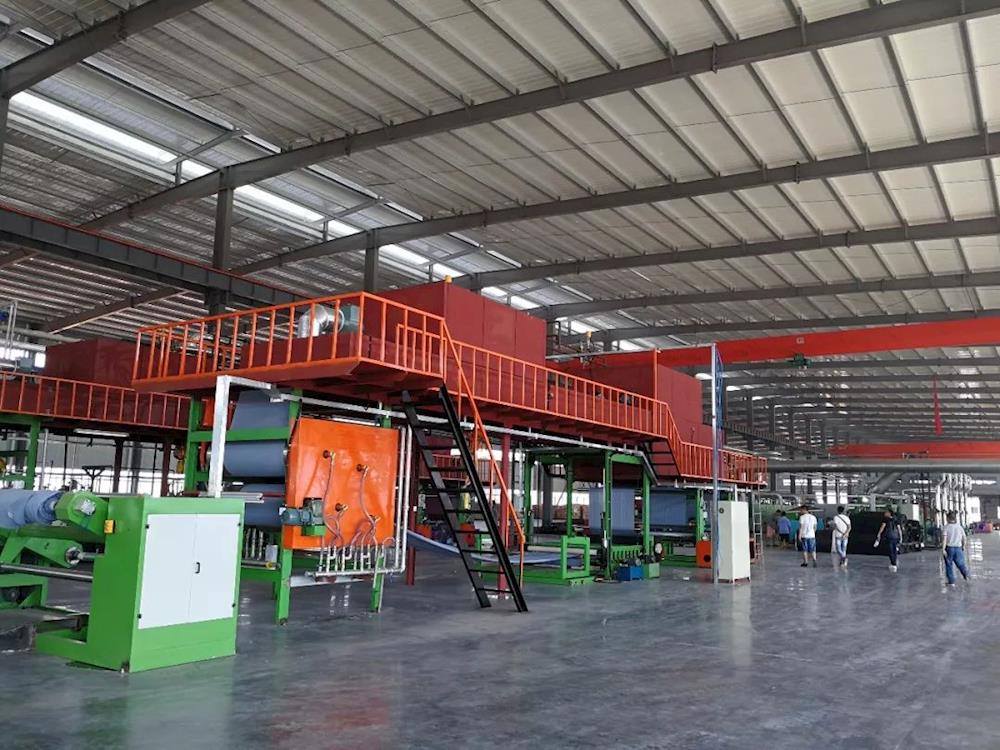

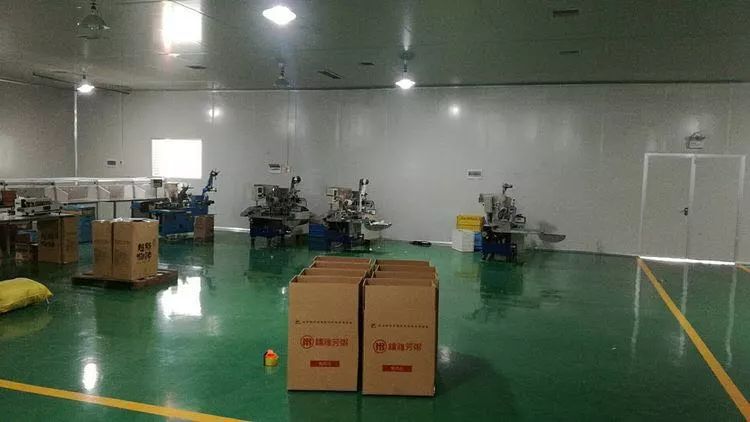

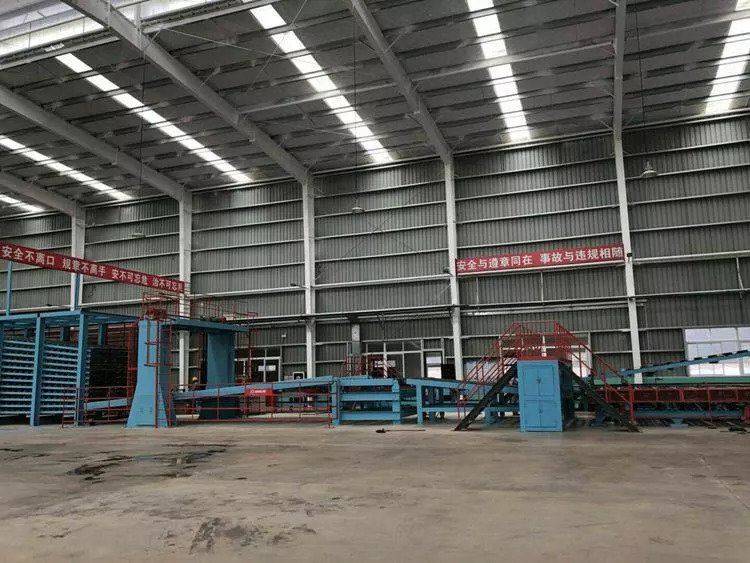

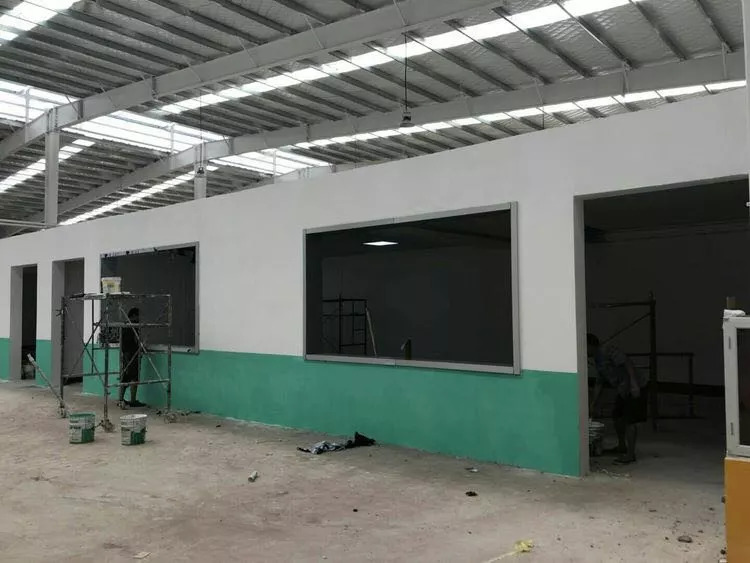

2、车间生产部分:3号(生产车间)生产设备已运入。按要求摆外,生产车间中五金仓库正在安装货架。该车间计划月底进行生产。

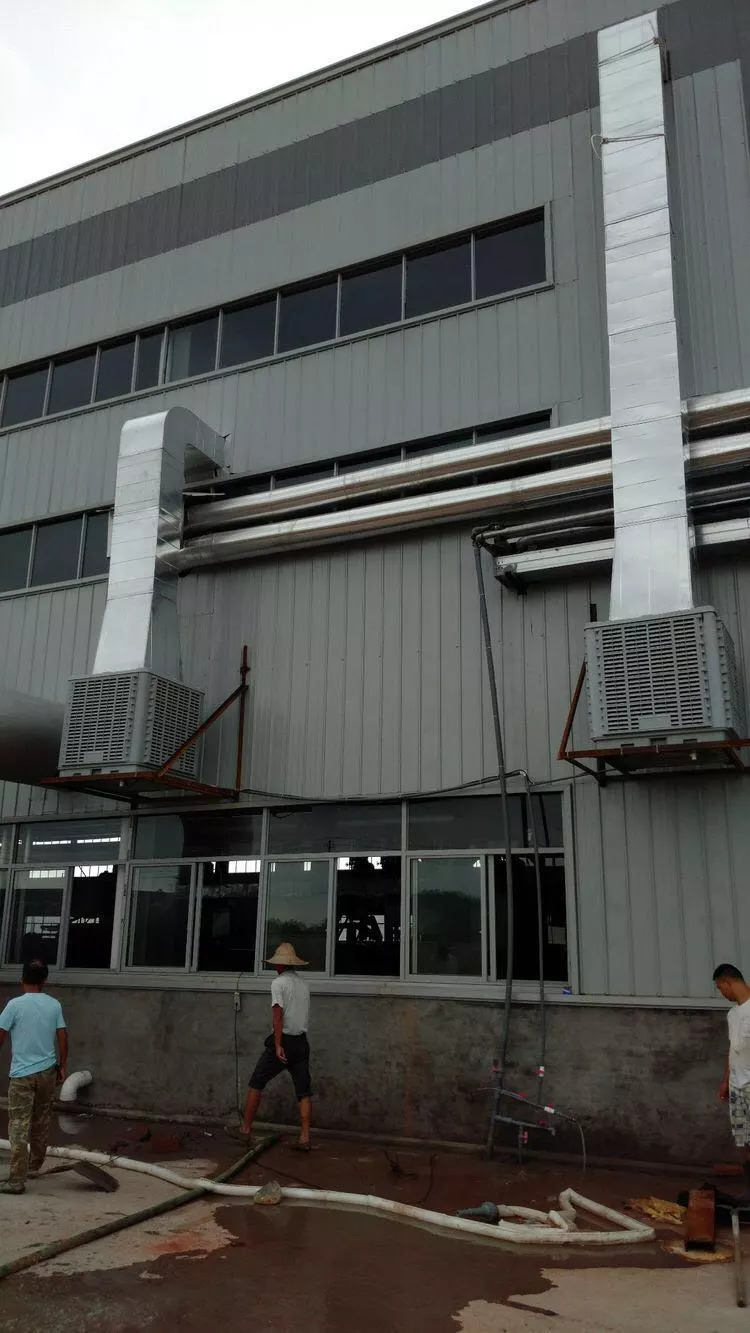

3、其它部分:东面、南面、北面围墙已装好防护网。保安室已装修好,公司门楼正在装修。
服务单位:南岩镇
利特雅工贸项目

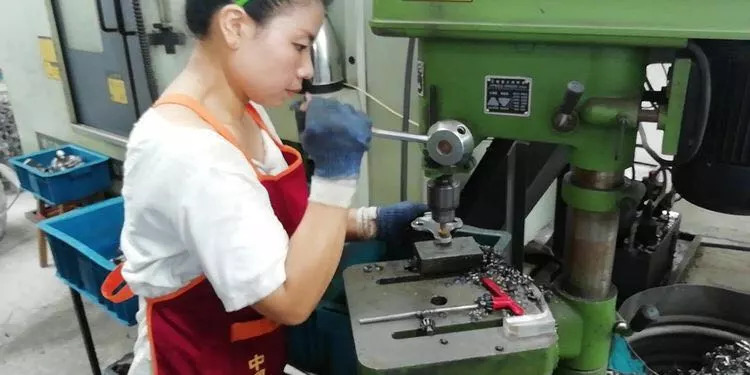

本周进展
服务单位:桃源街道
